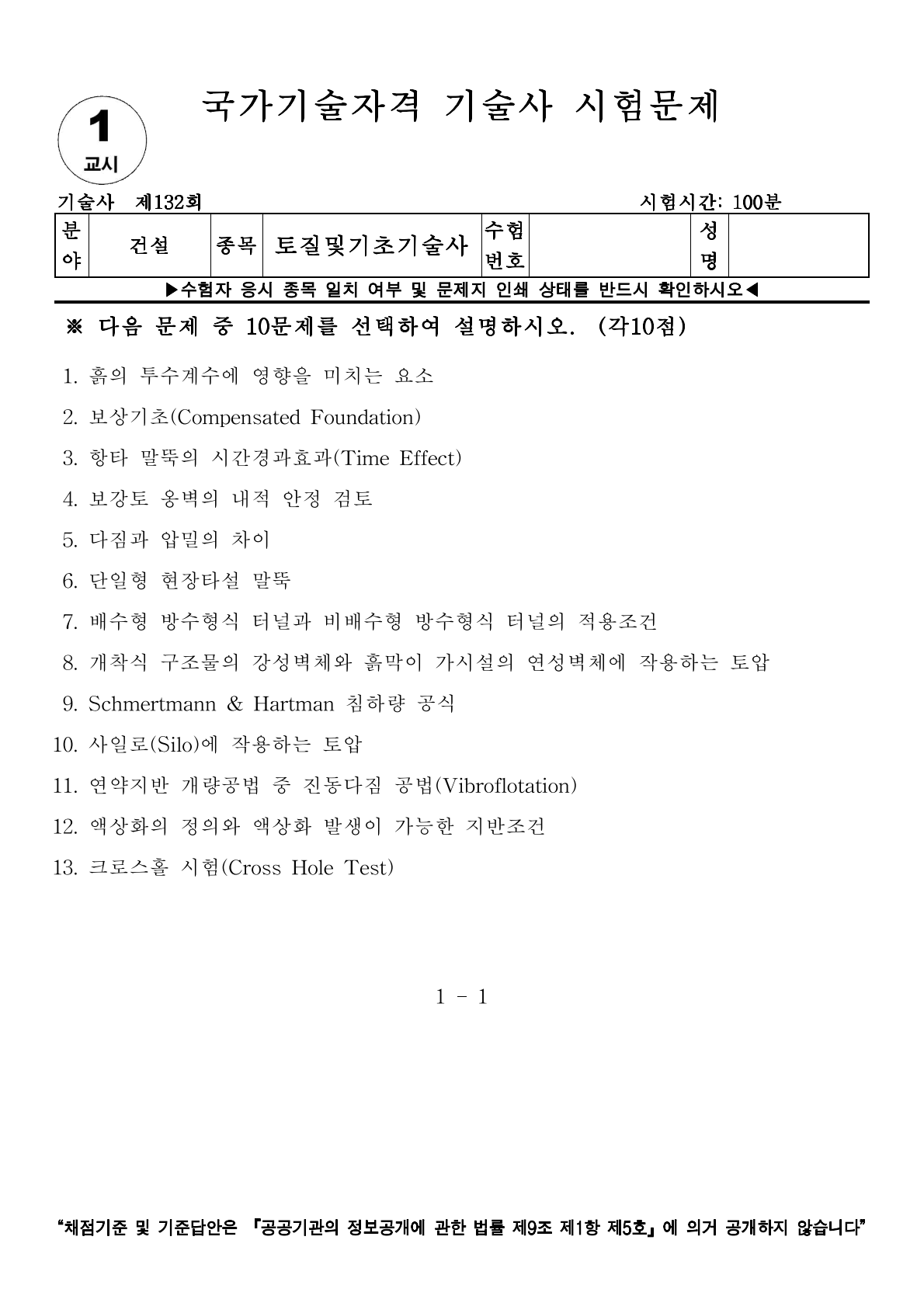

[토질 및 기초 기술사] 132회 1교시 기출문제 5번

by LTS1107 2025. 10. 14.
반응형

다짐과 압밀의 차이



Ⅰ. 정의

1) 다짐: 인위적인 에너지(진동·타격 등)를 가해 공기를 배출함으로써 흙의 밀도를 증가시키는 것

2) 압밀: 외력 작용에 의해 간극수압이 발생하고, 배수를 통해 간극수가 소산되어 체적이 감소하는 시간의존적 과정


Ⅱ. 다짐과 압밀을 위한 공법

1) 다짐 공법 : 흙의 함수비를 크게 변화시키지 않고, 롤러 등의 장비로 외력을 가해 흙 속의 공기를 배출시킴으로써 입자 간의 밀도를 높여 강도 증대
 ① 주요 공법
  • 전동 다짐: 진동 롤러 등을 사용하여 흙 다짐
  • 동다짐: 무거운 추를 높은 곳에서 낙하시켜 충격을 가해 다지며 사질토 지반에 효과적
  • 견인식 다짐: 견인차가 롤러를 끌어 다짐
2) 압밀 공법 : 연약지반에 하중을 가하여 흙속의 간극수를 서서히 배출시키고, 그로 인해 흙의 부피가 감소하고 압밀 침하 유도
 ① 주요 공법
  • 연직배수공법: 샌드드레인, 플라스틱보드드레인(PVD)과 같은 배수재를 지중에 박아 간극수를 빠르게 배출시켜 압밀 촉진
  • 강제압밀탈수공법: 진공 압력을 가해 흙 속의 물과 공기를 강제로 배출시켜 압밀 침하를 촉진
  • 동압밀 공법: 중추를 낙하할 때 발생하는 충격 에너지가 지반의 균열을 유발하고 과잉간극수압을 소산시켜 압밀을 촉진

Ⅲ. 다짐과 압밀 비교

구분 다짐 압밀
대상지반 주로 불포화토 주로 포화점토
작용원리 공기배출 간극수 배출
에너지 외부기계적 에너지 하중 및 수압
소요시간 즉시 장시간(시간의존)
주요시험 다짐시험(Proctor) 압밀시험(Oedometer)
목적 지반강도·지지력 향상 침하량·압밀속도 예측

Ⅳ. 공학적 특징

  1. 다짐은 건설 중 품질관리의 핵심(도로, 제방, 성토)
  2. 압밀은 하중 작용 후 장기 침하 관리(연약지반 개량, 배수설계)
  3. 다짐 후에도 포화 상태가 되면 추가 압밀 발생 가능

Ⅴ. 기술자적 제언

  1. 시공 단계에서는 다짐 관리로 초기침하 방지
  2. 설계 단계에서는 압밀 분석으로 장기침하 예측이 필수
  3. 기술자는 두 과정의 구분을 명확히 인식하고, 단기 안정과 장기 안정을 모두 고려한 설계·시공을 수행
